En totalrenovering af et badeværelse i København koster typisk 200.000 til 250.000 kr. for et almindeligt bad på 6-8 m². Det er det realistiske niveau, de fleste boligejere skal regne med, når badet skal bygges rigtigt op fra bunden og ikke bare friskes op.
Det er også derfor, mange går i stå allerede ved første tanke. Man vil gerne have et pænt, funktionelt badeværelse, men man er samtidig usikker på pris, byggetilladelse, vådrumskrav og hvem der egentlig skal styre hele forløbet. Især i København, hvor gamle lejligheder, skæve vægge, skjulte installationer og stramme regler hurtigt gør et “enkelt” projekt mere kompliceret, end det ser ud på plantegningen.
Som tømrer møder vi ofte boligejere, der starter med billeder af flotte badeværelser og først bagefter opdager, at det afgørende ikke er stilen alene. Det afgørende er, om projektet er tænkt rigtigt fra start. Et badeværelse holder ikke, fordi fliserne er dyre. Det holder, fordi opbygning, vådrumssikring, fald, ventilation og koordinering mellem fagene er udført korrekt.
Derfor giver det mening at se på renovering badeværelse København som mere end et designprojekt. Det er et teknisk projekt med mange beslutninger, hvor de rigtige valg tidligt i processen sparer både penge, tid og frustrationer senere.
Drømmer du om nyt badeværelse? Sådan starter du rigtigt
Det første, der skal på plads, er ikke farven på fliserne. Det er retningen for hele projektet. Mange forelsker sig hurtigt i en bestemt stil, men hvis indretning, budget og myndighedskrav ikke hænger sammen, ender man med omvalg undervejs. Det er dér, et badeværelsesprojekt begynder at skride.
I København ser vi ofte den samme udfordring. Badeværelset er lille, ejendommen er ældre, og installationerne ligger ikke nødvendigvis dér, hvor man gerne vil have dem. Så snart man vil flytte afløb, ændre vægge eller opgradere hele rummet, stiger både kompleksitet og krav til planlægningen.
Start med de tre beslutninger
Før noget bliver revet ned, bør I afklare tre ting:
- Skal badet totalrenoveres eller have et ansigtsløft
- Skal indretningen ændres, eller skal rummet bevares nogenlunde som det er
- Hvem har ansvaret for at styre de forskellige faggrupper
Hvis de tre spørgsmål ikke er afklaret tidligt, bliver resten uskarpt. Det giver upræcise tilbud, usikre tidsplaner og for mange åbne ender.
Mange fejl opstår ikke ude på pladsen. De opstår i beslutningerne, før håndværkerne går i gang.
Det, der virker bedst i praksis
Den bedste start er en fysisk gennemgang af det eksisterende rum. Her vurderer man gulv, vægge, rørføring, aftræk, adgangsforhold og hvor meget der realistisk kan lade sig gøre. Et københavnerbadeværelse skal ikke bare være flot på billeder. Det skal fungere i hverdagen og kunne bygges lovligt og holdbart.
En god proces starter derfor med opmåling, afklaring af ønsker og en ærlig snak om kompromiser. Nogle gange er det rigtige valg at holde installationerne, hvor de er. Andre gange giver det mening at bygge helt om, fordi resultatet ellers bliver halvt.
Det er sådan, man får et bad, der både ser godt ud og fungerer om fem, ti og femten år.

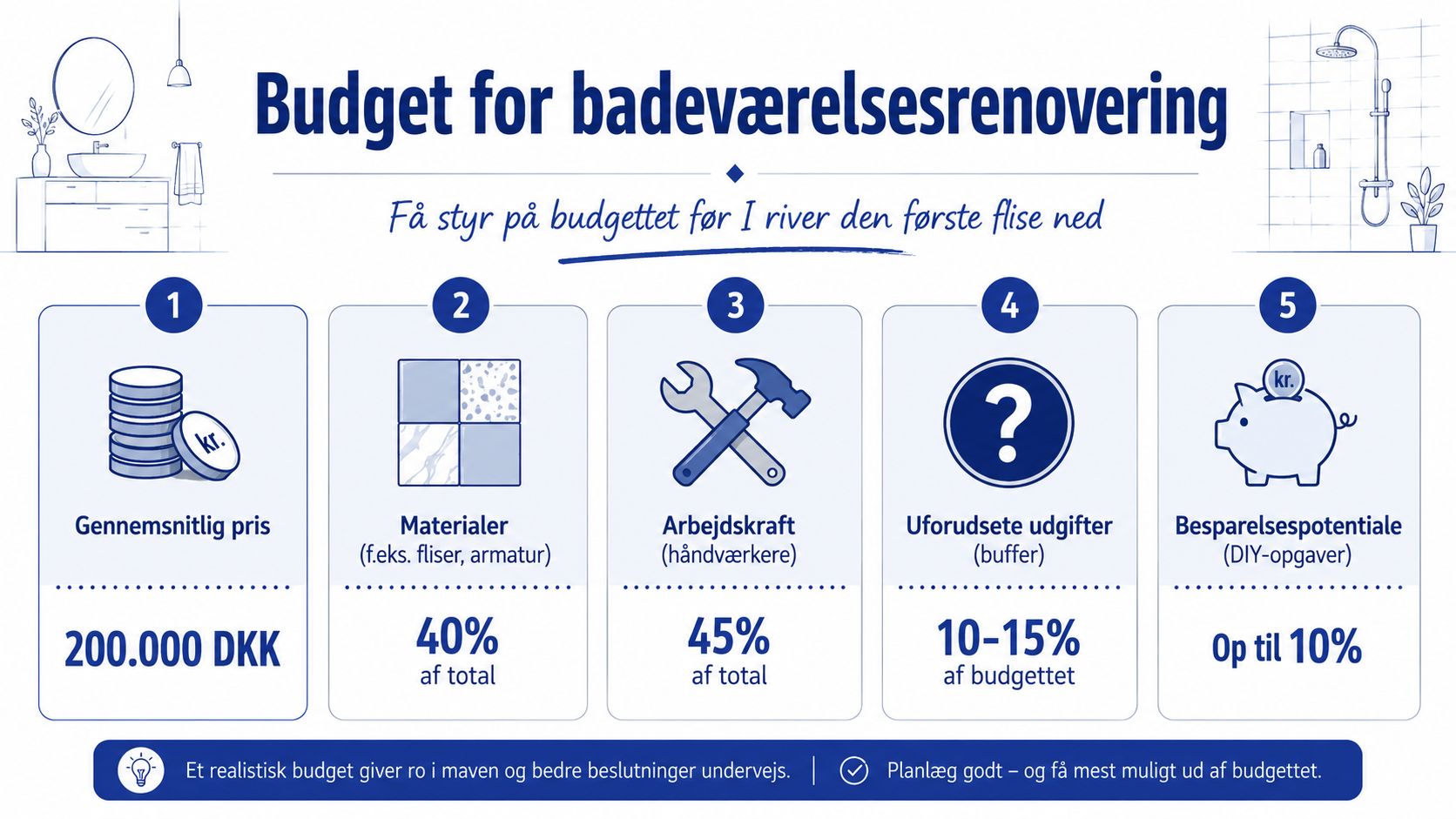

Få styr på budgettet før I river den første flise ned
I København ser jeg tit det samme forløb. Familien forelsker sig i flotte fliser og et væghængt møbel, river det gamle bad ud, og først derefter opdager de, at afløbet ligger forkert, undergulvet er skævt, eller at vådrummet skal bygges helt op på ny. Det er dér, budgettet ryger.
Et badeværelse er et af de rum, hvor de dyreste fejl gemmer sig bag overfladerne. Derfor bør budgettet ikke starte med armaturer og farver, men med opbygning, installationer og de poster, som er dyre at lave om, når arbejdet først er afsluttet.

Hvor pengene typisk ender
Mange boligejere tror, at fliserne er den tunge post. De fylder noget, især hvis I vælger store formater eller særlige overflader, men det er som regel arbejdstimerne og de tekniske fag, der trækker mest. Murermester Pers gennemgang af komplet badeværelsesrenovering i København peger netop på, at autoriseret VVS-arbejde, murerarbejde og korrekt vådrumsopbygning fylder markant i den samlede pris.
Det giver også god mening i praksis. Fald mod afløb, tætning i vådzoner, rørføring og opretning af skæve vægge tager tid. Og i ældre københavnerlejligheder kommer der ofte ekstraarbejde frem, når man åbner konstruktionen.
Derfor skal I læse tilbud grundigt. To håndværkertilbud kan ligne hinanden i slutpris, men dække meget forskelligt ansvar, materialekvalitet og mængden af forarbejde.
Forskellen på totalrenovering og ansigtsløft
Et ansigtsløft kan være fornuftigt, hvis den eksisterende konstruktion er sund, og I holder jer fra større ændringer. Det passer bedst til bad, hvor målet er et pænere udtryk, nye overflader og mindre udskiftninger.
En totalrenovering giver bedre mening, hvis:
- Vådrummet er slidt, og I er usikre på den eksisterende tætning
- Rummet fungerer dårligt, så indretningen skal ændres
- Installationerne er gamle, og de alligevel nærmer sig udskiftning
- Boligen er ældre, og det gamle bad er bygget med løsninger, man ikke bør bygge videre på
Her er den ærlige del. Et billigt ansigtsløft oven på en tvivlsom bund bliver ofte den dyre løsning. Hvis vådrumssikringen under fliserne ikke er i orden, hjælper nye overflader ikke ret længe.
Sådan lægger I et budget, der holder
Et brugbart budget har tre lag. Først en grundpris for selve renoveringen. Dernæst valgpriser på de ting, I kan skrue op og ned for, som møbler, fliser og armaturer. Til sidst en reserve til det, man først opdager, når rummet er åbnet.
Den reserve springer mange over. Det er en fejl.
Jeg anbefaler altid, at man prioriterer pengene i denne rækkefølge: opbygning, autoriserede installationer, vådrumssikring, slidstærke materialer og derefter designvalg. Et enklere spejlskab gør ikke skade. Et forkert fald i brusenichen gør.
Hvis badeværelset kun er en del af en større boligopdatering, kan det også betale sig at se badet i sammenhæng med den samlede økonomi. En bredere gennemgang af typiske prisniveauer ved renovering af hus gør det lettere at vurdere, hvor stor en del af budgettet badeværelset bør tage.
Praktisk regel: Bed altid om en tilbudsliste, hvor nedrivning, opbygning, VVS, el, murer, tømrer, materialer og eventuelle tillæg står hver for sig. Så kan I se, hvad I faktisk betaler for, og hvor det er farligt at spare.
Byggetilladelse i København undgå dyre forsinkelser
I København ser jeg ofte det samme forløb. Familien har valgt fliser, bestilt sanitet og sat en opstartsdato. Først bagefter kommer spørgsmålet om, hvad man faktisk må ændre i rummet.
Det er bagvendt, og det bliver tit dyrt.
På et badeværelse er det sjældent overfladerne, der skaber problemer med kommunen. Det er indgreb i konstruktioner, ændringer i vådrum og løsninger, der påvirker afløb, ventilation eller rummets opbygning. Især i københavnske lejligheder og ældre ejendomme kan det, der ser enkelt ud på tegningen, være bundet op på krav, som skal afklares før første nedrivning.

Hvornår skal man være ekstra opmærksom
Vær særlig grundig, hvis projektet omfatter:
- ændring af vægge ved eller omkring badeværelset
- ny opbygning af vådrum, ikke kun nye fliser og sanitet
- flytning af afløb, toilet eller rørføring
- lejligheder i ældre københavnske ejendomme, hvor eksisterende forhold ofte afviger fra det, man tror
- arbejde i foreningsejendomme, hvor vedtægter og godkendelser kan forsinke sagen, selv når håndværket er på plads
Her må man ikke gætte. Man skal afklare.
Det, der går galt i praksis
Den fejl jeg møder oftest, er for tidlig nedrivning. Der ryger fliser ned, der bestilles containere, og håndværkerne er booket. Så opdager man, at projektet ikke bare er en udskiftning, men en ombygning med forhold, der skulle have været undersøgt først. Derefter står arbejdet stille, mens udgifterne fortsætter.
En anden klassisk fejl er at spare på projekteringen. Hvis tegninger, mål, fald, rørplaceringer og vådrumsløsning ikke hænger sammen fra start, hjælper det ikke meget at have travlt. Den slags ender ofte med ekstraarbejde, diskussioner mellem faggrupper og løsninger, ingen rigtig vil tage ansvar for.
Det er også her, billige genveje bliver farlige. Forkert vådrumssikring eller en sjusket opbygning under fliserne ses måske ikke den dag, rummet afleveres. Problemerne kommer senere, og så er regningen større end den besparelse, man jagtede.
Sådan griber I det mere sikkert an
Start med at få afklaret projektets omfang på papir. Hvad bliver stående, og hvad bliver ændret. Skal der flyttes installationer. Skal vægge justeres. Er der forhold i ejendommen eller ejerforeningen, som skal godkendes først.
Derefter skal de rigtige fagfolk ind over tidligt. En erfaren tømrer på Amager med blik for koordinering mellem fagene kan være med til at afgrænse arbejdet korrekt, så I ikke får prissat ét projekt og bygger et andet.
Min praktiske anbefaling er enkel. Brug tid på afklaring, før I bruger penge på nedrivning. Den uge føles langsom, men den er som regel langt billigere end to eller tre ugers stilstand midt i renoveringen.
Vælg de rigtige materialer og det bedste håndværkerteam
Her bliver mange badeværelser enten gode i 15 år eller trætte efter 2. Det skyldes sjældent farven på fliserne. Det skyldes valgene bag overfladen, og hvem der får lov at bygge det.
I København ser jeg ofte samme mønster ved første badeværelsesrenovering. Man forelsker sig i et udtryk fra Pinterest eller et showroom, men glemmer at spørge, om løsningen passer til en lejlighed med gamle etageadskillelser, begrænset plads, høj luftfugtighed og naboer på den anden side af væggen. Et pænt materiale kan være et dårligt valg, hvis det kræver mere vedligehold, end familien reelt gider, eller hvis det stiller større krav til underlaget, end rummet kan bære uden ekstraarbejde.
Materialer skal vælges efter drift, rengøring og korrekt montering. Først derefter giver det mening at tale stil.
Materialer der holder i hverdagen
Jeg anbefaler som regel løsninger, der kan tåle almindelig brug uden at gøre rengøringen til et fast irritationsmoment.
- Porcelænsfliser holder godt til vand, slid og rengøring. De er et sikkert valg i mange københavnerbadeværelser.
- Store fliser giver et roligt udtryk og færre fuger, men de kræver plane vægge og gulve. Hvis underlaget ikke er i orden, bliver resultatet skævt, og det ses med det samme.
- Væghængt toilet giver lettere rengøring og et lettere udtryk i små rum. Til gengæld skal indbygningscisternen monteres korrekt fra start, for den er besværlig og dyr at lave om senere.
- Fast bruseglas ser godt ud, men vælg glas og beslag, der er til at holde rene. Kalk og sæberester bliver hurtigt en del af hverdagen i København.
Jeg fraråder ofte sarte overflader, meget mørke fuger i hårdt belastede zoner og løsninger med mange små samlinger. De ser flotte ud ved aflevering, men de afslører hurtigt slid, kalk og sjusket udførelse.
Det samme gælder vådrumsløsningen. Hvis der bliver sparet på de lag, man ikke kan se, er besparelsen kun midlertidig. Forkert opbygning under fliserne er en af de fejl, der først bliver dyre, når håndværkerne er væk.
Vælg et hold, der kan tage ansvar for helheden
Et badeværelse bliver bygget af flere fag på få kvadratmeter. Derfor skal nogen styre rækkefølge, kvalitet og aftaler mellem tømrer, murer, VVS og elektriker. Hvis den del er uklar, kommer problemerne hurtigt. Ikke nødvendigvis store katastrofer, men de klassiske forsinkelser, dobbeltarbejde og diskussioner om, hvem der skulle have gjort hvad.
Som boligejer skal I kigge efter mere end pris. Bed om at få forklaret, hvordan holdet vil gribe arbejdet an, hvem der bestiller materialer, hvem der følger op på fejl og hvem der er jeres faste kontakt. Hvis svarene er uklare før opstart, bliver de sjældent bedre midt i projektet.
For projekter i hovedstaden kan det derfor give god mening at vælge en lokal tømrer på Amager med erfaring i koordinering af badeværelsessager, især hvis arbejdet foregår i en københavnerlejlighed, hvor adgangsforhold, tidsvinduer og samarbejde mellem fagene betyder mere, end mange regner med.
Det valg jeg oftest ser give bøvl
Nogle boligejere køber selv armaturer, fliser, møbler og glas hvert sit sted og sammensætter derefter et hold til at montere det hele. Det kan godt lykkes. Men ved første renovering giver den model ofte unødige fejl.
Leverancer kommer i forkert rækkefølge. Mål passer ikke helt. Ét fag venter på et andet. Og hvis noget ikke passer, peger butikker og håndværkere let på hinanden.
Et flot armatur redder ikke et bad, hvis fald, tæthed og installationer ikke er løst ordentligt først.

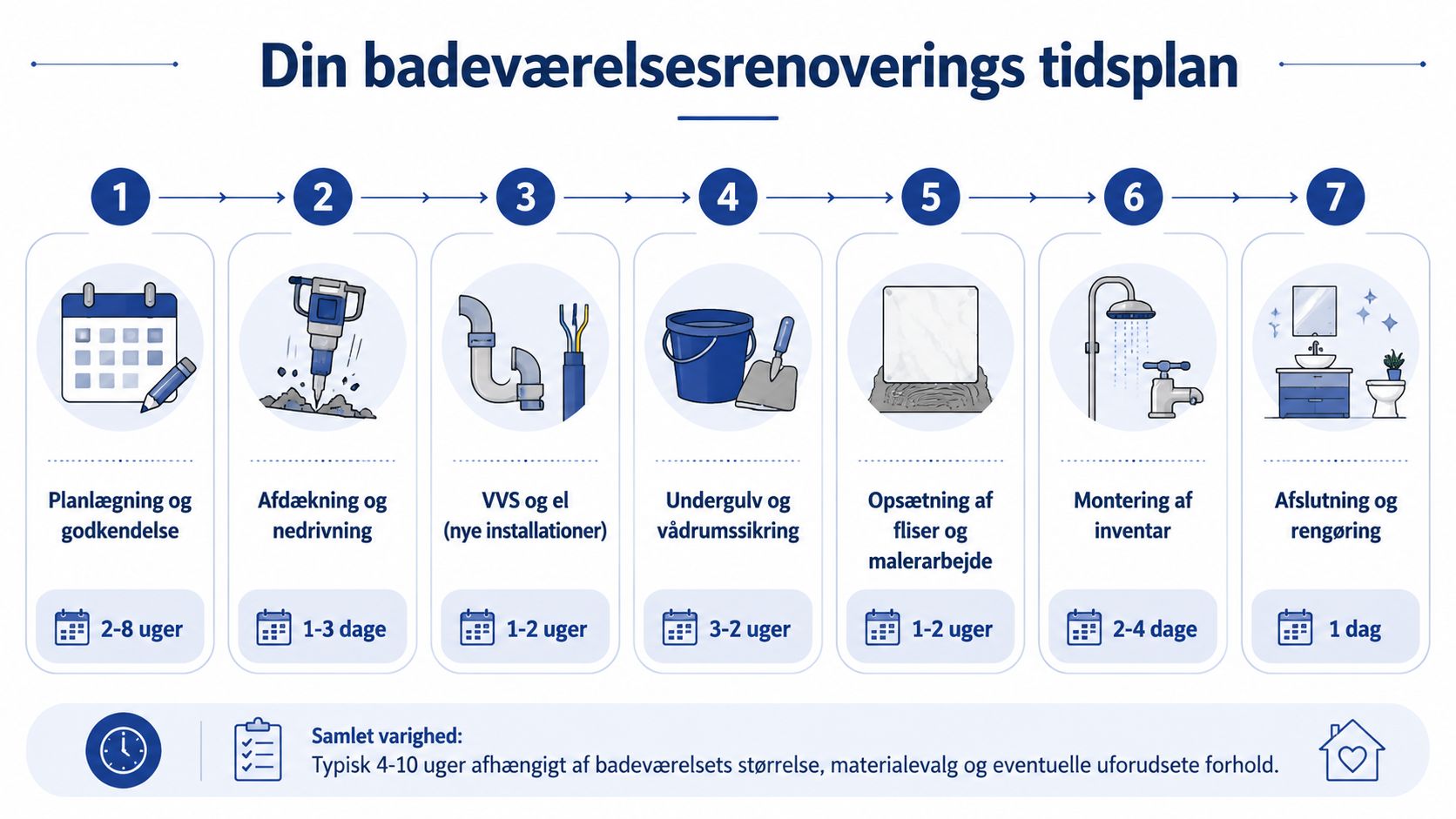

Sådan forløber din renovering en typisk tidsplan
Mandag morgen bliver de første fliser taget ned. Tirsdag ligner badeværelset mest af alt en byggeplads med åbne vægge, støv og sække i opgangen. Det er helt normalt. I en københavnerlejlighed ser de første dage ofte voldsomme ud, men det siger ikke meget om, om sagen kører godt. Det afgørende er, om rækkefølgen holder, og om der bliver taget ordentligt hånd om det, man finder undervejs.
Den del overser mange ved deres første badeværelsesrenovering. De ser slutresultatet for sig, men et godt bad bliver vundet i mellemregningerne. Tørretider, kontrol af underlag, tilpasning af installationer og små beslutninger på de rigtige tidspunkter. Hvis man springer over her for at spare et par dage, kommer regningen ofte senere.

Sådan ser rækkefølgen typisk ud
| Fase | Hvad der sker |
|---|---|
| Afdækning og nedrivning | Det gamle bad demonteres, og konstruktionerne åbnes op |
| Kontrol af det eksisterende | Holdet tjekker gulv, vægge, fald, rør og skjulte skader |
| Nye installationer | VVS og el føres, justeres eller udskiftes |
| Opbygning af vådrum | Gulv, vægge, tætning og de lag, der skal holde rummet tørt, bliver udført |
| Overflader | Fliser, fuger, maling og synlige afslutninger kommer på |
| Montering | Toilet, armaturer, møbler, glas og tilbehør sættes op |
| Aflevering | Gennemgang, finish og oprydning afslutter sagen |
På papiret ser det enkelt ud. I praksis er det sjældent en lige linje.
Jeg ser især tre ting trække tiden i København. Den første er skjulte forhold, for eksempel skæve vægge, gamle rør eller et undergulv, der ikke er egnet til ny opbygning. Den anden er leveringstider på særlige fliser, møbler eller glasløsninger. Den tredje er adgang. Hvis materialer skal bæres gennem en smal opgang, eller arbejdet skal tilpasses bestemte tidsrum i ejendommen, koster det tid, selv når håndværket er planlagt ordentligt.
De mindst fotogene dage er ofte de vigtigste
Mange bliver utålmodige, når der ikke sker noget synligt i et par dage. Men de dage, hvor der bliver rettet op, målt, tørret og tætnet, er ofte dem, der afgør, om badeværelset holder tæt og fungerer i hverdagen.
Det gælder især på få kvadratmeter.
Et badeværelse bliver ikke hurtigere færdigt, fordi flere fag står oven i hinanden. Tværtimod. Mureren skal kunne afslutte sit arbejde ordentligt, før næste fag går videre. Hvis man presser tempoet for hårdt, ender man let med småfejl, som først opdages, når noget ikke passer, eller når finishen allerede er lagt.
Hvad I selv kan gøre for at holde sagen på sporet
I kan gøre mere, end mange tror, uden selv at stå for byggeriet:
- Vælg materialer tidligt, så mål, levering og montering passer sammen
- Godkend løsninger løbende, især placering af møbler, nicher, greb og glas
- Sørg for fri adgang, både i lejligheden og i opgangen, så holdet ikke mister tid hver dag
- Lav en realistisk plan for hverdagen, når badet er ude af drift
- Undgå sene ændringer, især efter installationer og vådrumsopbygning er startet
Den sidste er dyrere, end folk regner med. At flytte et armatur eller ændre en møbelløsning sent i forløbet lyder som en lille justering, men det kan betyde nyt elarbejde, nye rørføringer, nye mål og forsinkelser på flere fag.
En realistisk tidsplan er derfor ikke bare en kalender. Det er en måde at styre risiko på, så I ikke ender med et projekt, der ser flot ud ved aflevering, men har kostet unødige ekstraregninger undervejs.
Tømrerens 5 tips til at undgå de dyreste renoveringsfejl
De dyreste fejl i et badeværelse er sjældent dem, man ser med det samme. Det er dem, der gemmer sig bag fliserne og først viser sig, når fugt, dårlig funktion eller efterreparationer begynder at koste. Derfor giver det mening at udfordre den gamle tanke om, at man sparer ved at tage den billigste løsning eller dele projektet op uden stram styring.
Ifølge en gennemgang af badeværelsesrenovering i København hos Aplus VVS viser en undersøgelse fra Byggesikkerhed fra 2025, at 68 % af nye badeværelser i København ikke er korrekt vådrumssikret. Det er et voldsomt tal, og det fortæller noget vigtigt. Problemet er ikke kun sjusk. Problemet er, at mange undervurderer, hvor teknisk et badeværelse faktisk er.
1. Gå aldrig let hen over vådrumssikringen
Hvis vådrumssikringen er forkert, hjælper resten ikke meget. Fliser kan se snorlige ud, og armaturer kan være dyre, men opbygningen bagved skal være korrekt. Ellers risikerer man skader, som er tunge at rette.
Det er også her, billige genveje ofte bliver dyrest.
2. Tænk ventilation ind fra starten
Mange fokuserer på udseende og glemmer luftskiftet. Resultatet bliver et bad, der ser flot ud ved aflevering, men som hurtigt føles fugtigt og tungt i brug. God ventilation handler om komfort, men også om at hjælpe rummet med at tørre op efter bad.
3. Fald mod afløb skal ikke bare “nogenlunde passe”
Et badeværelsesgulv skal fungere i praksis. Vand skal løbe rigtigt, og overflader skal være behagelige at bruge. Hvis faldet bliver forkert, ser man det tit først, når vandet samler sig de forkerte steder.
Når vandet bliver stående, er problemet næsten aldrig kosmetisk. Så er der noget grundlæggende, der ikke er løst.
4. El og lys bliver ofte besluttet for sent
Det klassiske er et flot nyt bad med for få stikkontakter, forkert placering af spejlbelysning eller lys, der gør rummet mørkere end forventet. Det er ikke den største tekniske fejl, men det er en af de mest irriterende i dagligdagen.
Tænk derfor over:
- Spejllys til ansigt og barbering
- Praktiske stikkontakter til daglig brug
- Loftlys som faktisk dækker rummet
- Placering af kontakter så de giver mening i bevægelsen gennem rummet
5. Køb ikke den billigste koordinering
Når et badeværelse går skævt, skyldes det ofte dårlig styring mellem fagene. Ikke nødvendigvis dårlige håndværkere hver for sig, men manglende sammenhæng. Badeværelser kræver, at nogen holder fast i rækkefølge, kvalitet og ansvar.
Det, der virker, er enkelhed. Få beslutningstagerne samlet. Vælg løsninger, der kan bygges ordentligt. Og lad ikke de vigtigste valg blive truffet under tidspres midt i nedrivningen.
Klar til at realisere dit drømmebadeværelse?
I København starter mange med fliser, armaturer og Pinterest-billeder. Det giver mening. Men det er sjældent dér, et godt badeværelsesprojekt bliver afgjort. Det bliver afgjort, når rummet bliver gennemgået ordentligt, økonomien er realistisk, og nogen tager ansvar for, at løsningen også kan bygges korrekt.
Jeg ser det jævnligt hos boligejere, der står med deres første renovering badeværelse København. De har en klar idé om udtrykket, men ikke om hvad undergulv, fald, rørføring, adgangsforhold og tilladelser betyder for pris og løsning. Det er her, budgetter skrider, og det er også her, man risikerer at spare de forkerte steder, for eksempel på vådrumssikring eller koordinering mellem fagene.
Et badeværelse er en stor investering i boligen. Derfor bør beslutningerne tages i den rigtige rækkefølge. Først en ærlig vurdering af rummet. Så valg af niveau, materialer og tidsplan. Til sidst en plan for, hvem der gør hvad, og hvem der hæfter for helheden.
Den bedste start er en konkret gennemgang på stedet. Hvis I vil have et realistisk udgangspunkt, så start med at indhente et tilbud på badeværelsesrenovering ud fra rummets faktiske forhold og ikke kun en løs idé om pris og stil.
